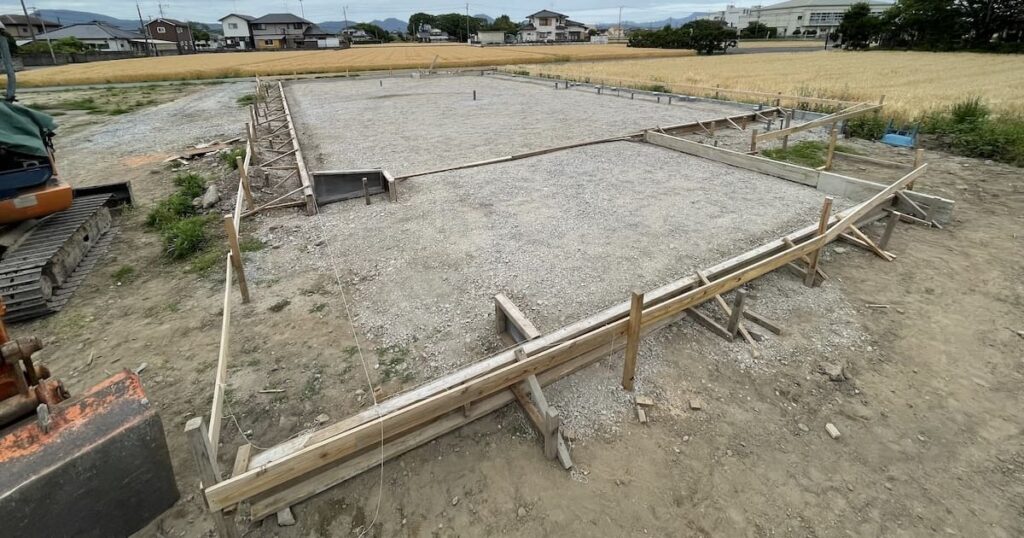

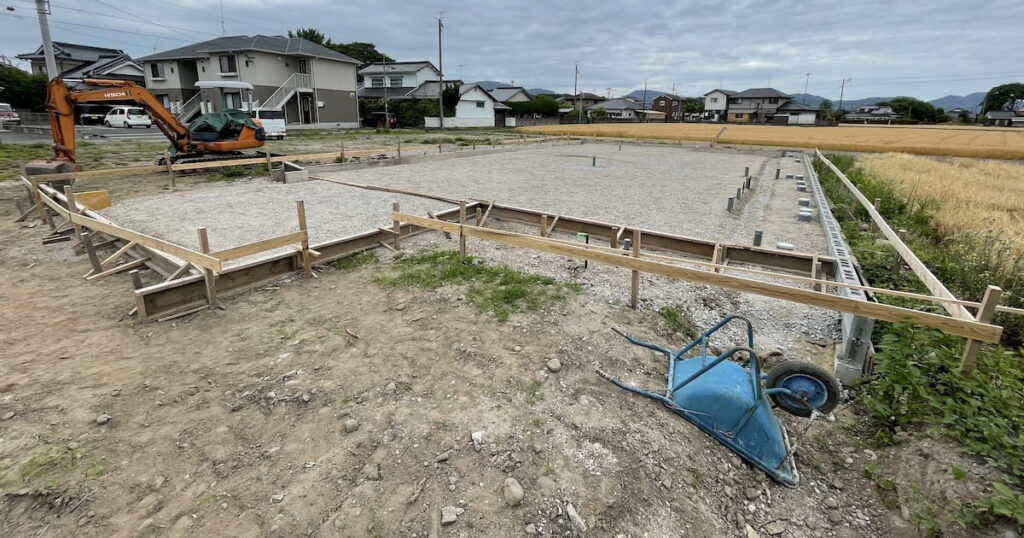

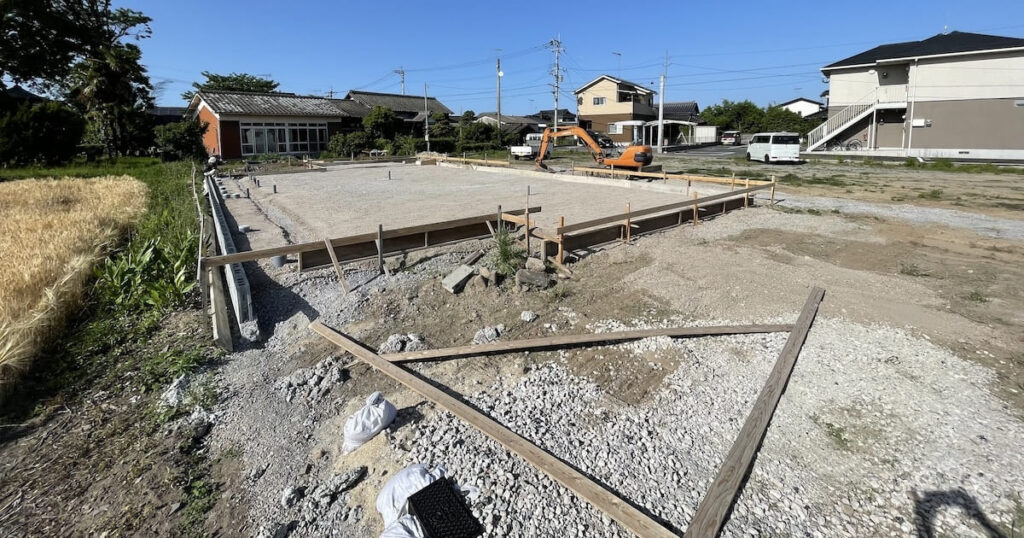

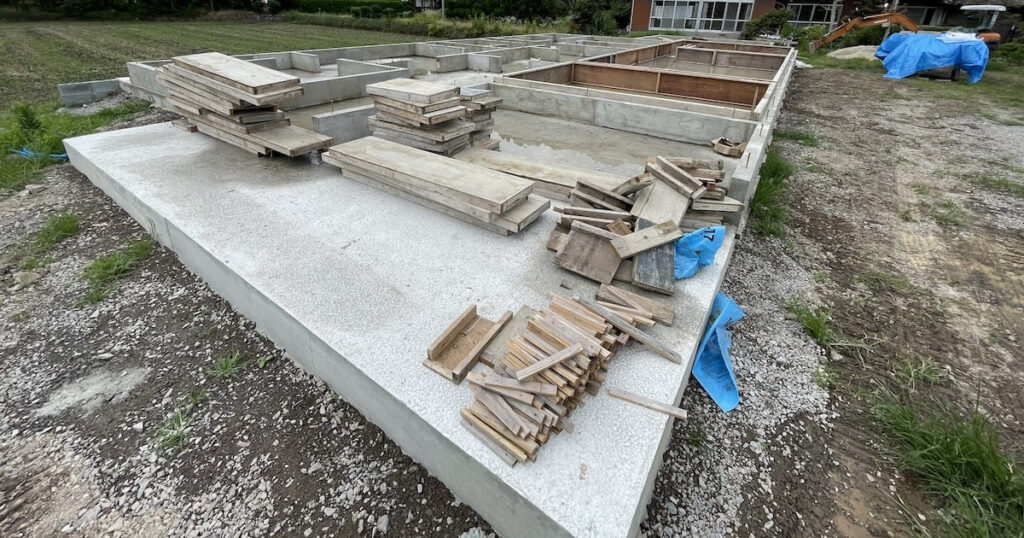

砕石敷き

2023年 05月23日

この新築で一番の難関だったのが「基礎工事」でした。

型枠

2023年 05月26日

この日は型枠を作成

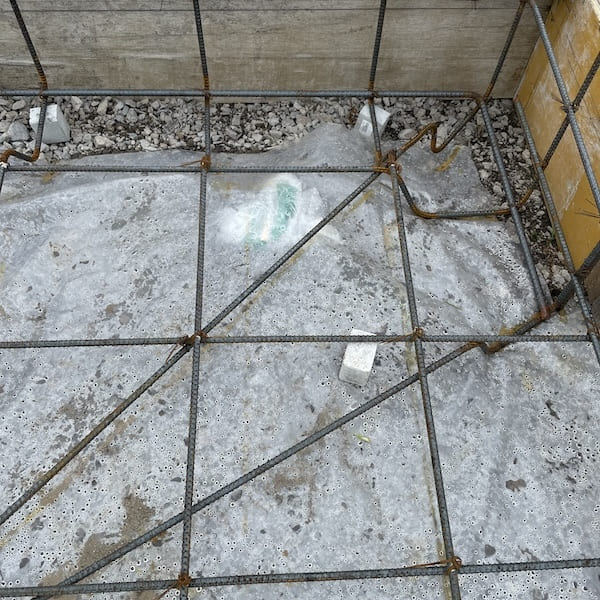

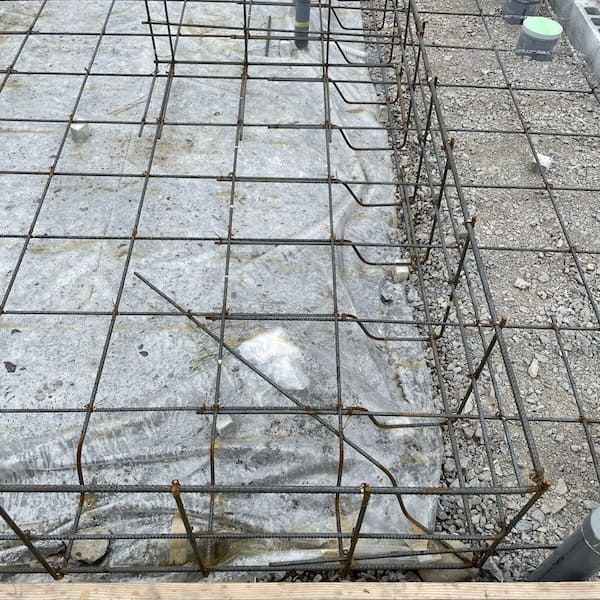

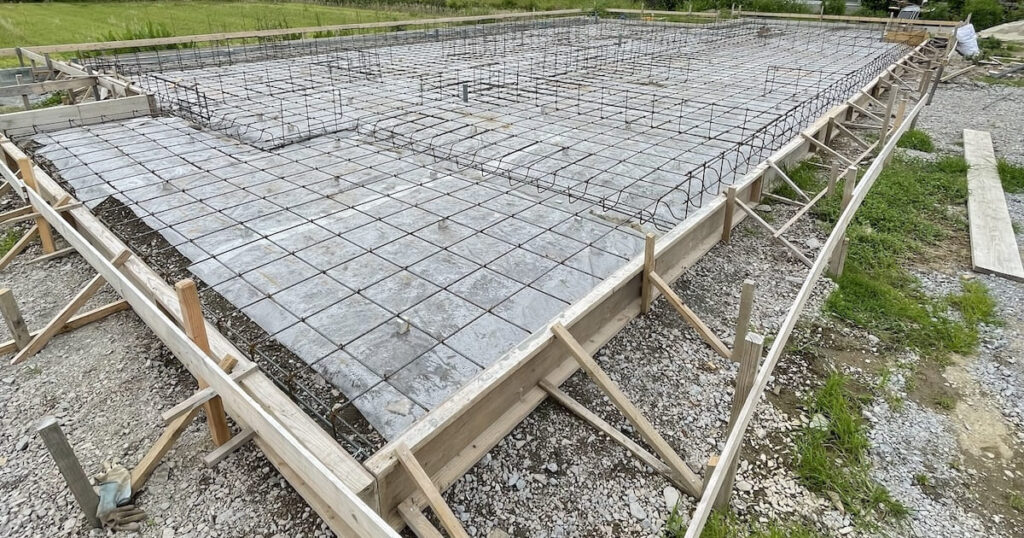

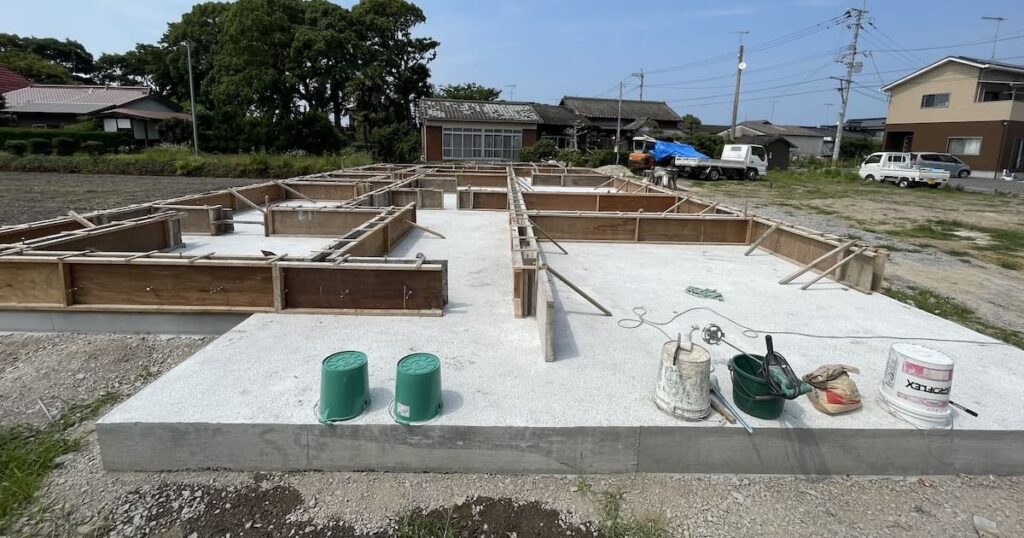

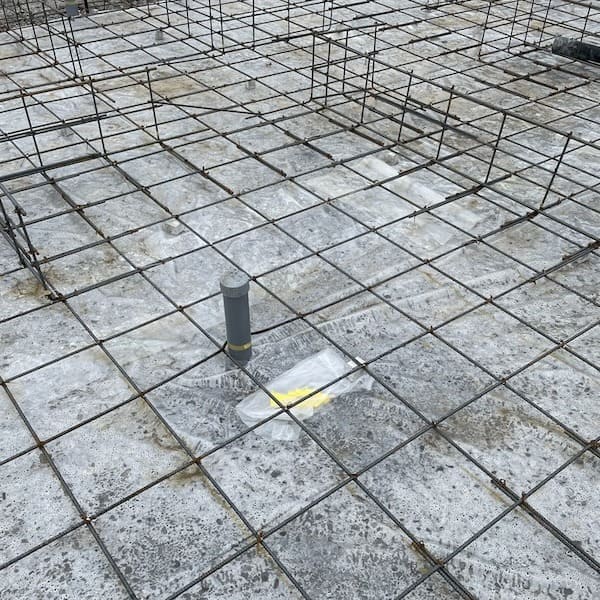

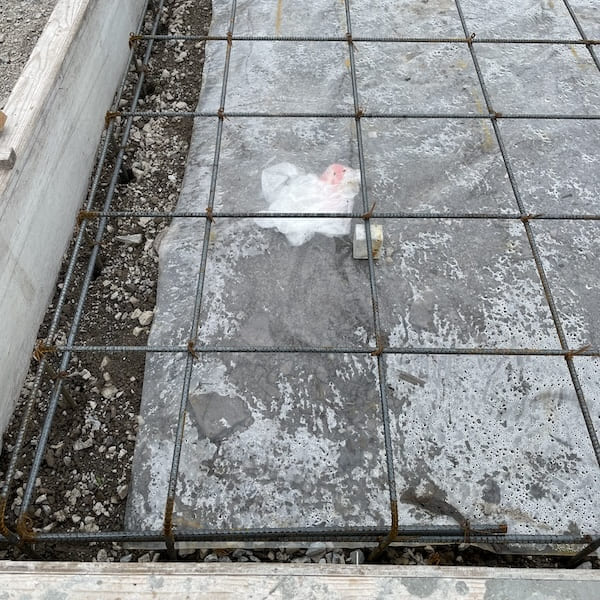

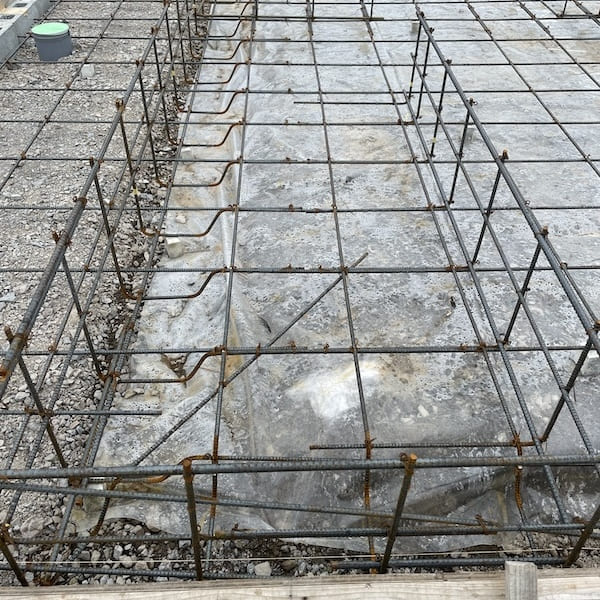

配筋

2023年 06月12日

防草シートをかぶせて、配筋作業。

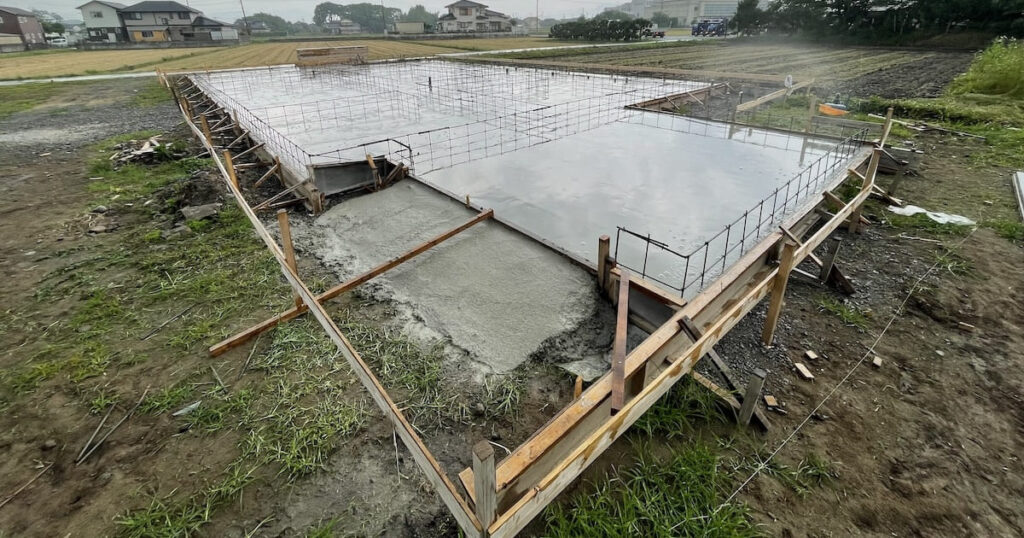

捨てコンクリート打設(ベタ基礎)

2023年 06月14日

地鎮祭の時にもらった御札をコンクリート打つ前に埋める作業。

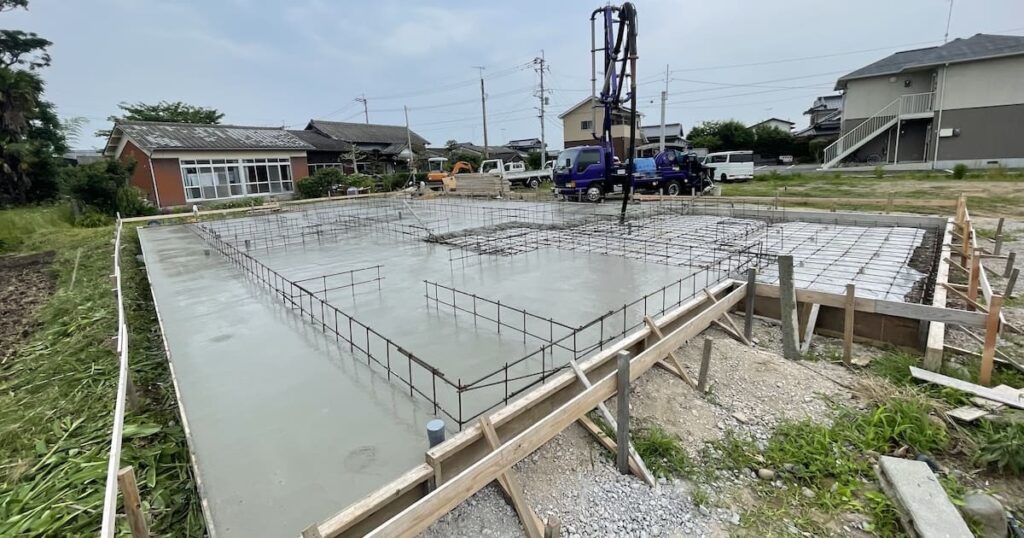

ポンプ車で一気に流す

人でが足りないので、ポンプ車を使って一気に流した。

生コン打設工事は完了。

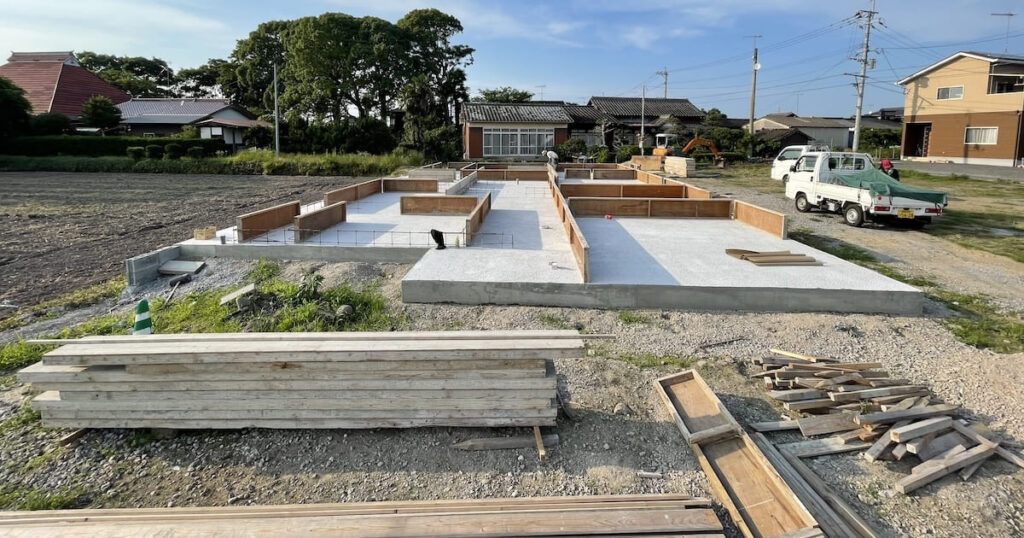

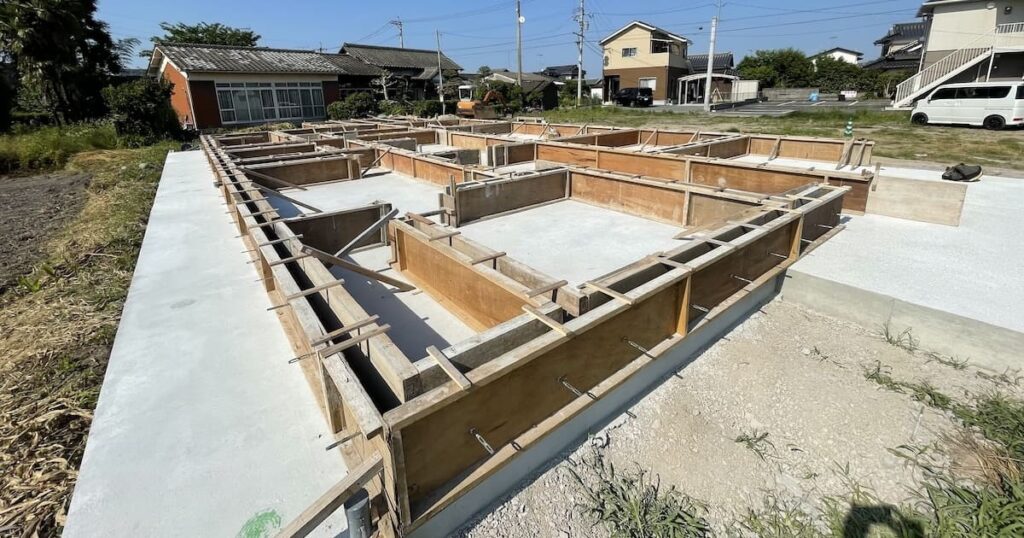

型枠(立ち上がり)

2023年 06月16日〜06月18日

型枠工事に取り掛かるが、二人での作業では時間がかかりすぎる。そこで、助っ人二人に加勢してもらい一気に終わらせた。

レベラー流し

2023年 06月20日

再びポンプ車を呼んで、立ち上がり部分に生コンを打設。

午後より、最大の難関「レベラー流し」を実行。

実はこのとき、レベラーの配分と量などをミスってしまい、後に大修正する運びとなる。

型枠外し

2023年 06月29日

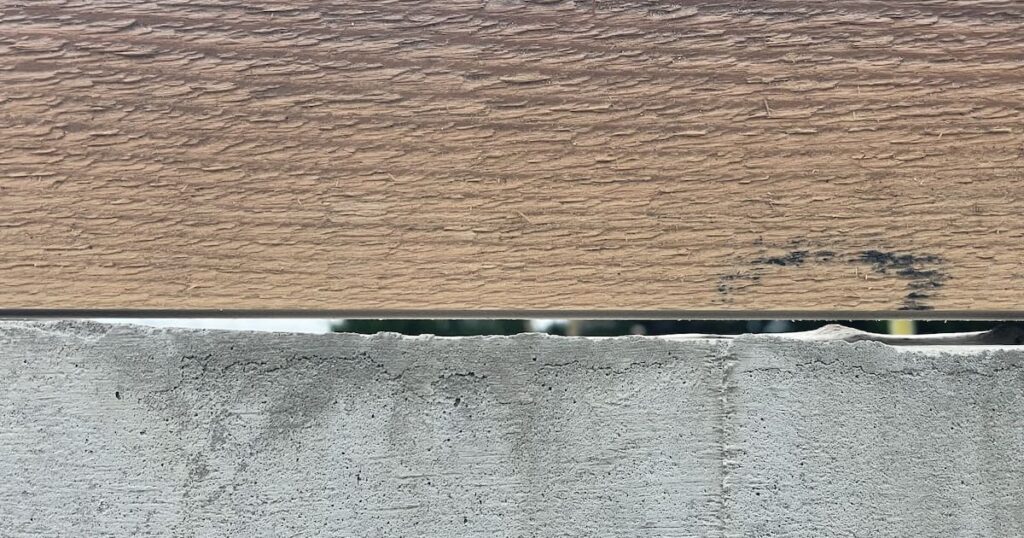

型枠を外してびっくり。

レベラー流しをミスったので、天端がガタガタだった。

このままでは土台が敷けないため、天端を平らに修正する作業に取り掛かる。

全部で約120箇所を修正することになった。

次回、「棟上げ」につづく
